Schornsteinrückbau im Heizwerk Scharnhorststraße beendet

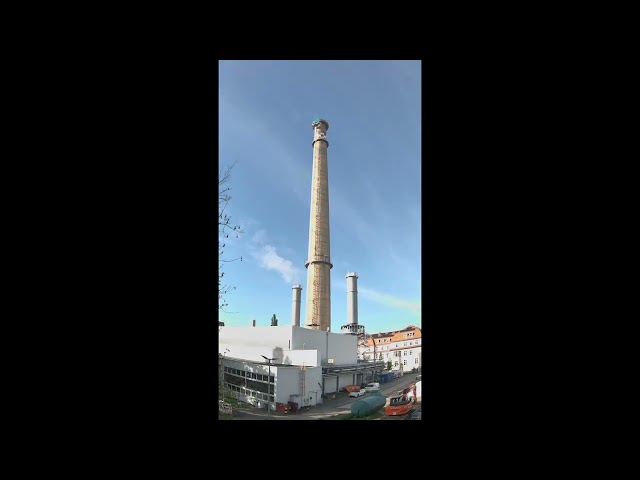

Im Frühjahr 2026 haben wir den Rückbau des einst 150 Meter hohen Schornsteins des Heizwerks (HW) Scharnhorststraße abgeschlossen. Damit verschwand ein weithin sichtbares Wahrzeichen und das seinerzeit zweithöchste Gebäude in Berlin-Mitte. Der 1979 errichtete Schornstein prägte das Bild des Standorts über viele Jahrzehnte.


Warum der Rückbau notwendig war

Der zu DDR-Zeiten errichtete Schornstein leistete viele Jahre gute Dienste. Aus Gründen der Bausicherheit haben wir ihn nun zurückgebaut. Für den Betrieb der aktuellen Wärmerzeugungsanlage, bestehend aus erdgasbetriebenen Heißwassererzeugern, ist ein Schornstein dieser Größe nicht mehr notwendig.


So lief der Rückbau ab

Bereits im Herbst 2023 waren zwei neu errichtete, mit rund 35 Metern deutlich niedrigere, Schornsteine in Betrieb gegangen. Ab Mai 2024 hatten Experten zunächst das innenliegende Futtermauerwerk des stillgelegten Schornsteins entfernt.

Youtube Video
Wenn Sie diese Verlinkung nutzen, verlassen Sie die Internetseiten der BEW Berliner Energie und Wärme GmbH und somit auch den Gültigkeitsbereich dieser Datenschutzerklärung. Für die Einhaltung der gesetzlichen Bestimmungen ist die Google Ireland Limited verantwortlich. Weitere Informationen zum Datenschutz entnehmen Sie bitte den Datenschutzhinweisen der Google Ireland Limited.

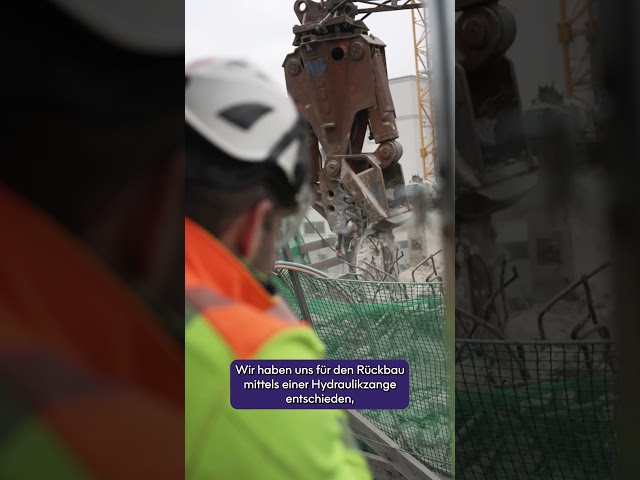

Im Dezember 2024 begann der von außen weithin sichtbare Abbruch des verbliebenen Betonschafts. Dafür platzierte das Rückbauteam einen speziellen Abbruchbagger auf dem Schornstein, der diesen mit einer Hydraulikzange von oben „abknabberte“. Das abgebrochene Material fiel in kleinen Stücken im Betonschaft nach unten und wurde anschließend fachgerecht entsorgt. Die Arbeiten endeten im Frühjahr 2026.

Schonender Rückbau für die Nachbarschaft

Bei der Auswahl des technischen Verfahrens für den Rückbau spielte die Reduzierung von Lärm- und eventuellen Staubbelastungen eine ausschlaggebende Rolle. Der Einsatz der Hydraulikzange machte den Rückbau im Vergleich zu anderen Techniken deutlich leiser. Somit konnten wir die Auswirkungen der Rückbaumaßnahmen auf die Nachbarschaft und die Umgebung reduzieren. Wir danken allen Anwohnenden für ihr Verständnis und ihre Geduld während des Rückbaus.


Zusätzlicher Schutz

Als nächsten Schritt beginnen wir im Sommer 2026 mit dem Bau einer Schallschutzwand, um den Standort weiter an die heutige Nutzung anzupassen.
